P-101 主用
713 小时
30 天内几乎持续承担夜间低负荷保压任务
工程场景案例
城南泵站资料包同时包含项目数据库与问题数据库。智能章鱼读取立项说明、设备台账、PLC 点表、近 30 天运行记录、巡检数据、现场图和询价清单,围绕 P-101 水泵健康监测试点生成可执行方案,并辅助判断 P-102 是否纳入一期范围。
本案例为工程场景案例,素材来自测试资料包和工程场景示意。智能章鱼输出用于方案讨论、供应商沟通和工程验证准备,不替代现场复核、设计评审、施工图或设备验收。

30 天
运行数据
2160 条
小时级记录
713 小时
P-101运行
106 次
振动预警
2 路
AI余量
Project Database
这组材料保留了工程项目常见的不完整性:点表余量不足、巡检口径不统一、部分数据为估算、现场施工约束没有完全清楚。智能章鱼先把这些资料归入项目背景、设备状态、数据趋势、现场约束和交付物要求,再进入方案判断。
立项说明、现场勘查记录、维修工单摘录
Excel
设备台账、PLC 点表、巡检记录、工程量预算、供应商询价清单
CSV
近 30 天运行记录、P-101 异常事件、振动频谱抽样
TXT / MD
人工补充、数据字典、自动化系统现状、测试流程
PNG
现场图、P-101 测点示意、PLC/SCADA 接入草图、泵房平面图
Diagnosis
P-101 是当前主用泵,运行 713 小时,近 30 天共有 2160 条小时级记录。振动趋势从前期约 3mm/s 上升到后期约 4.6mm/s,最高 5.58mm/s,并出现 106 次 VIB_WARN。 P-102 有午后高负荷温升偶发记录,适合作为温度连续观察和后续扩展测点,而不是抢走 P-101 一期试点主线。
P-101 主用
713 小时
30 天内几乎持续承担夜间低负荷保压任务
振动趋势
5.58mm/s
P-101 最高振动速度,后期均值升至约 4.6mm/s
异常标记
106 次
运行数据中出现 VIB_WARN,说明需要持续趋势化
P-102 辅助判断
74.6℃
午后高负荷温升偶发,适合纳入温度观察或扩展测点
Measurement Plan

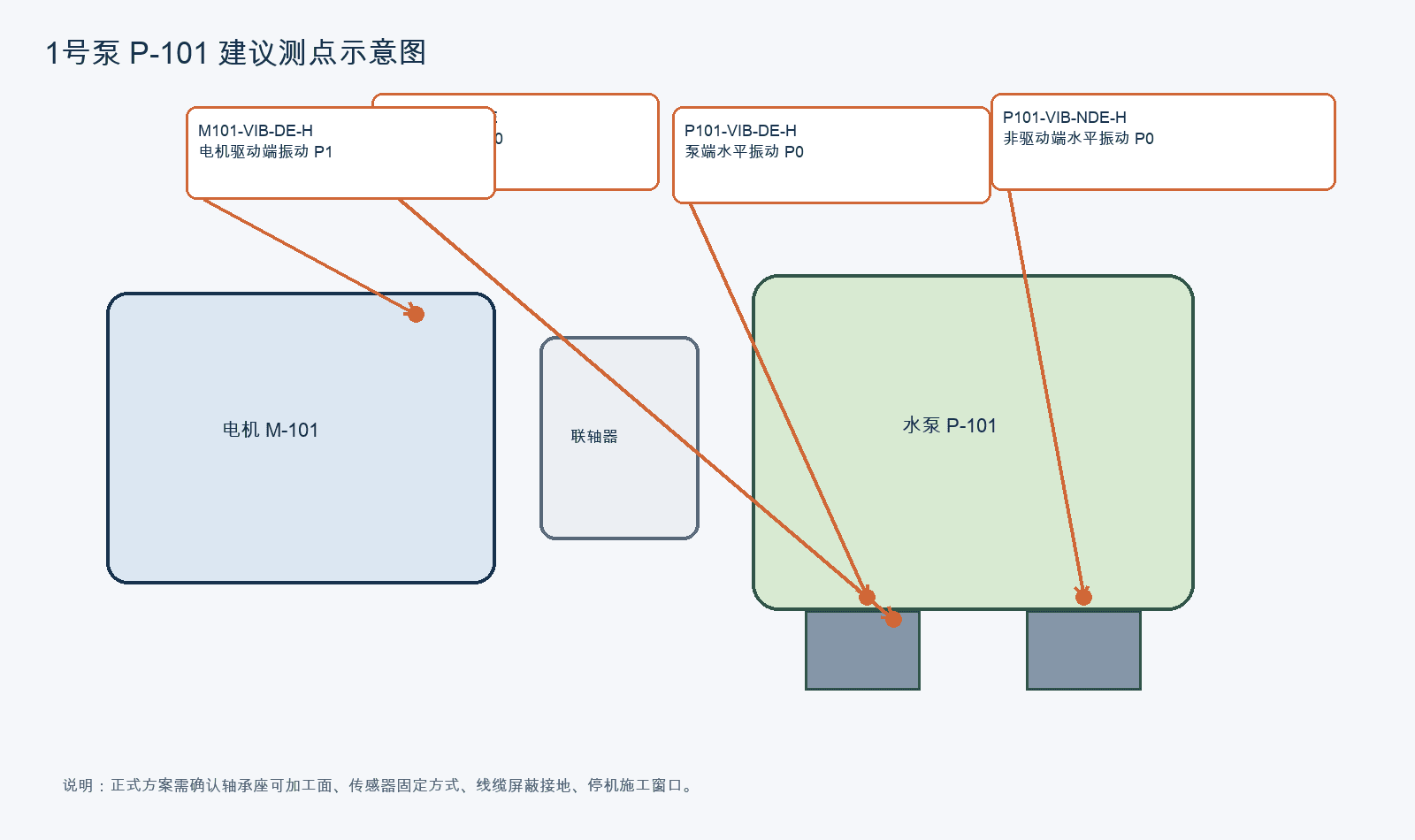

方案没有一次性铺满所有泵组,而是围绕 P-101 建立可验证的最小闭环:泵端水平振动、非驱动端水平振动、泵端轴承温度作为一期核心;电机端振动作为可选扩展,P-102 优先保留温度观察。

4-20mA / RS485
核心趋势测点,用于连续观察泵端轴承侧振动升高。
RS485
辅助判断轴承、不对中和联轴器侧问题,避免只看单点。
PT100 / 一体化采集
与振动趋势联动,形成温升和机械异常的交叉证据。
RS485
作为可选扩展,用于区分泵端、电机端和基础传递影响。

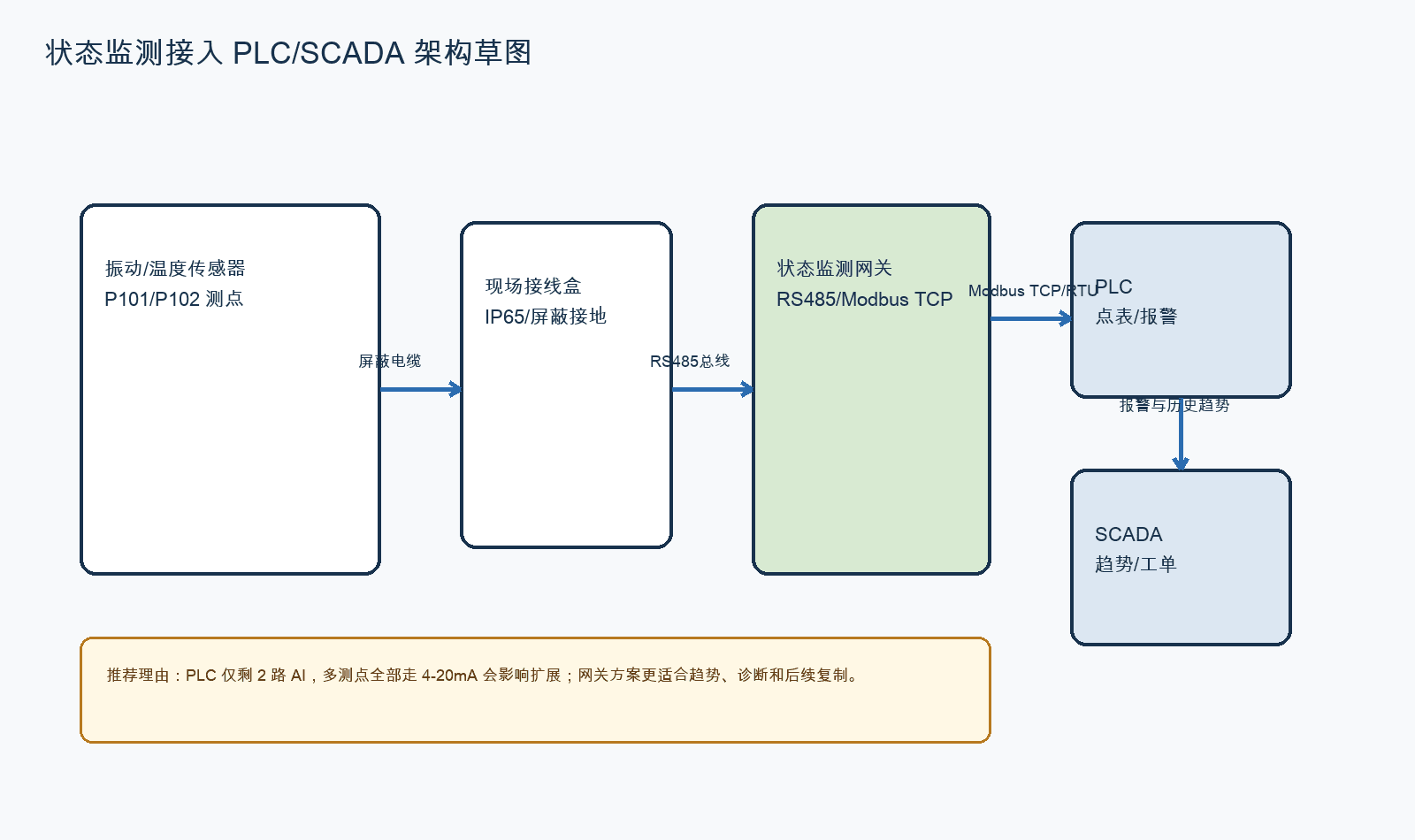

PLC / SCADA Access
PLC 仅剩 2 路 PLC AI 余量。若 P-101 多个振动和温度测点全部使用 4-20mA,一期就会占满扩展空间, P-102 和 P-103 后续复制会受限。因此方案推荐 RS485 / 状态监测网关接入,再统一上送 PLC/SCADA。
2 路 PLC AI 余量
新增 4-20mA 测点会很快占满通道,后续复制到 P-102/P-103 会受限。
RS485 / 状态监测网关
多测点统一进网关,再通过 Modbus TCP/RTU 给 PLC/SCADA 上送趋势、报警和通讯状态。
不新增自动跳停
一期只做预警、趋势和工单建议,不把未经评审的诊断结果直接接入停机联锁。
SCADA 历史趋势
新增趋势、报警、通讯诊断和至少 30 天历史查询,让运维班组在熟悉界面里使用。

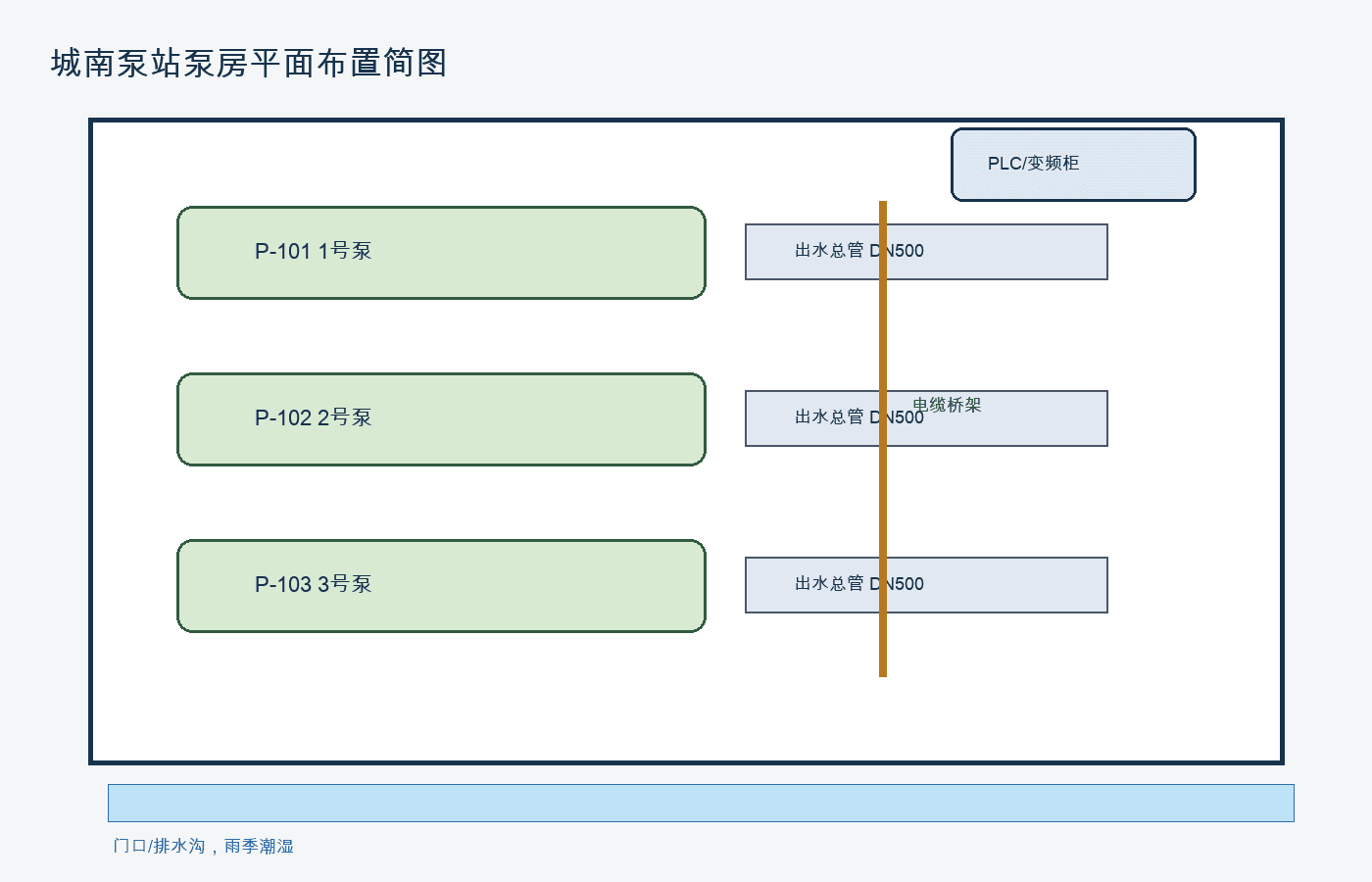

Field Constraints
智能章鱼没有只给概念建议,而是把潮湿、干扰、施工窗口、巡检口径和基线期一起纳入方案边界。

01
泵房潮湿,现场接线盒需 IP65 及以上,并考虑防凝露。
02
桥架靠近动力电缆,弱电信号需要屏蔽接地和分层走线。
03
施工窗口通常为周二 09:00-12:00,超过 3 小时需向调度报批。
04
上线后先建立 2-4 周基线期,再校正报警阈值,避免巡检口径不统一导致误报。
结果不是一段泛泛建议,而是可以继续推进供应商沟通的交付闭环:测点表、接入架构、报警阈值、工程量预算、供应商询价清单、施工步骤和验收方法。
供应商询价清单
振动速度传感器、轴承温度测点、状态监测网关、现场接线盒、SCADA 趋势和简易频谱功能。
阈值草案
振动关注 >=4.5 mm/s,高报 >=7.1 mm/s;轴承温度关注 >=70℃,高报 >=80℃。
工程量预算
传感器、温度采集、网关、接线盒、屏蔽电缆、SCADA 改造和施工调试分项估算。
验收方法
现场对比手持表、72 小时通讯稳定性、断线报警、历史趋势查询和上线基线期复核。
